Проект организации строительства в пос. Кокуй Мотыгинского района Красноярского края

Страницы работы

4 страницы (Word-файл)

Фрагмент текста работы

Расчетная температура наиболее холодной пятидневки – минус 46оС.

Давление ветра  – 30кгс/м2.

Вес снегового покрова - 320кгс/ м2.

Конструктивная характеристика сооружений приведена в разделе проекта «Архитектурно-строительные решения».

Способ строительства – подрядный.

Строительство будет осуществляться в одну очередь одним пусковым комплексом.

В составе ПОС выполнены следующие работы:

-разработаны календарный план строительства, стройгенплан;

-оценены объемы строительно-монтажных работ;

-определена потребность в строительных конструкциях, готовых изделиях, полуфабрикатах и основных материалах;

-разработаны методы производства основных строительно-монтажных работ;

-оценена потребность в строительных машинах и транспортных средствах;

-оценена потребность в энергоресурсах и воде;

-рассчитана  потребность в рабочих, ИТР, служащих и МОП;

-определена потребность в инвентарных зданиях и временных сооружениях;

-разработаны мероприятия противопожарной безопасности, мероприятия по охране окружающей среды, охране труда и техники безопасности на период строительства.

1.8.2 Календарный план строительства

Общий срок строительства определен в соответствии с «Расчетными показателями для определения продолжительности строительства» методом интерполяции и составляет 24 месяца,  в т. ч. подготовительный период -  4 месяца.

Разработан календарный план строительства с разбивкой по кварталам.

1.8.3 Объемы строительно-монтажных работ

Объемы строительно-монтажных работ рассчитаны по сметным нормам, в соответствии с которыми определена  потребность строительства в строительных конструкциях, деталях, полуфабрикатах и основных материалах.

Снабжение строительства материалами, деталями, полуфабрикатами намечено со складов г. Лесосибирска автотранспортом.

Потребность в технологическом, энергетическом, подъемно-транспортном, электротехническом, санитарно-техническом оборудовании, КИПиА по основной наменклатуре определена соответствующими частями разделов проекта.

Выполнение  строительно-монтажных работ предусматривается  в соответствии с требованиями части 3 строительных норм и правил  «Правила производства и приемки работ».

1.8.4 Потребность в основных строительных машинах, механизмах, транспортных средствах

Потребность в основных строительных машинах и механизмах  приведена в таблице 1.8.1

Потребность в автотранспорте определена по нормативам на 1млн.руб. годовой стоимости строительно-монтажных работ в тоннах грузоподъемности, предусматривающих:

- коэффициент использования автотранспорта - 0,7-0,63;

-  коэффициент использования грузоподъемности – 0,98;

- коэффициент пробега – 0,49-0,5;

- среднее расстояние перевозок – 9-16км.

Результаты расчета необходимого количества транспортных средств приведе ны в таблице 1.8.2.

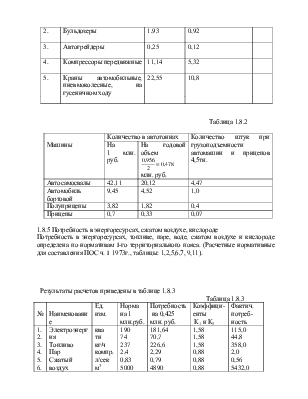

Таблица 1.8.1

п/п

Машины и механизмы

Норма на 1 млн. руб. годового объема

Планируемый объем работ в год

 млн.руб.

Примечание

1.

Экскаватор с ковшом до 1,5 м3

1,35

0,65

2.

Бульдозеры

1,93

0,92

3.

Автогрейдеры

0,25

0,12

4.

Компрессоры передвижные

11,14

5,32

5.

Краны автомобильные, пневмоколесные, на гусеничном ходу

22,55

10,8

Таблица 1.8.2

Машины

Количество в автотоннах

Количество штук при грузоподъемности автомашин и прицепов 4,5тн.

На

1 млн. руб.

На годовой объем

млн. руб.

Автосамосвалы

42,11

20,12

4,47

Автомобиль бортовой

9,45

4,52

1,0

Полуприцепы

3,82

1,82

0,4

Прицепы

0,7

0,33

0,07

1.8.5 Потребность в энергоресурсах, сжатом воздухе, кислороде

Потребность в энергоресурсах, топливе, паре, воде, сжатом воздухе и кислороде определена по нормативам I-го территориального пояса. (Расчетные нормативные для составления ПОС ч. I  1973г., таблицы: 1,2,5,6,7, 9,11).

Результаты расчетов приведены в таблице 1.8.3

Таблица 1.8.3

Наименование

Ед.

изм.

Норма на 1 млн.руб.

Потребность на 0,425 млн. руб.

Коэффициенты

К1 и К2

Фактич.

потреб- ность

1.

2.

3.

4.

5.

6.

Электроэнергия

Топливо

Пар

Сжатый воздух

Вода

Кислород

ква тн кг/ч компр.

л/сек м3

190

74

237

2,4

0,83

5000

181,64

70,7

226,6

2,29

0,79

4890

1,58

1,58

1,58

0,88

0,88

0,88

115,0

44,8

358,0

2,0

0,56

5432,0

Расход воды на пожаротушение принят в объеме 20 л/сек.

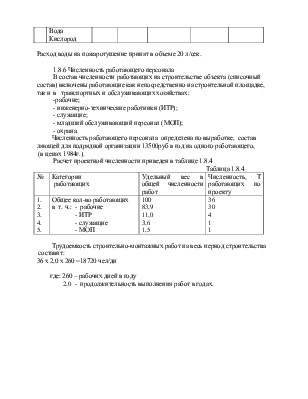

1.8.6 Численность работающего персонала

В состав численности работающих на строительстве объекта (списочный состав) включены работающие как непосредственно на строительной площадке, так и в   транспортных и обслуживающих хозяйствах:

-рабочие;

- инженерно-технические работники (ИТР);

- служащие;

- младший обслуживающий персонал (МОП);

- охрана.

         Численность работающего персонала  определена по выработке,  состав  ляющей для подрядной организации 13500руб в год на одного работающего
